清理:详细检查、分析渗漏情况,确定灌浆孔位置及间距。清理干净需要施工的区域,凿除砼表面析出物,确保表面干净。
钻孔:使用钻孔工具沿孔洞四周钻泄压孔,钻头直径为14mm,钻孔角度宜≦45°,钻孔高层度≦结构厚度的2/3,钻孔必须斜穿过主漏水孔。但不得将结构打穿,因动水较大孔洞内的粉尘会自行冲洗干净。墙面慢渗则分别在渗水面钻梅花孔。用清洗机冲洗灌浆孔直至灌浆孔出水清澈则可进行下一步工作。

埋嘴:观察主漏水孔的压力,水流不急压力不大时可用快干堵漏剂埋注灌浆止水针头,(根据施工情况也可打入木楔再用快干堵漏剂封堵,结构稳固后再重新钻开木楔再安装膨胀止水针头)。当结构达到一定的强度没有渗漏时,其它泄水孔分别安装膨胀止水针头,用专项使用内六角扳手拧紧,使灌浆嘴周围与钻孔之间无空隙,不漏水。墙面慢渗也依次安装膨胀止水针头。漏水点分别按层次错位安装25CM、10CM、8CM止水针头,这样灌浆可以从深层至表层完全密实灌浆堵塞所有孔洞、缝隙。

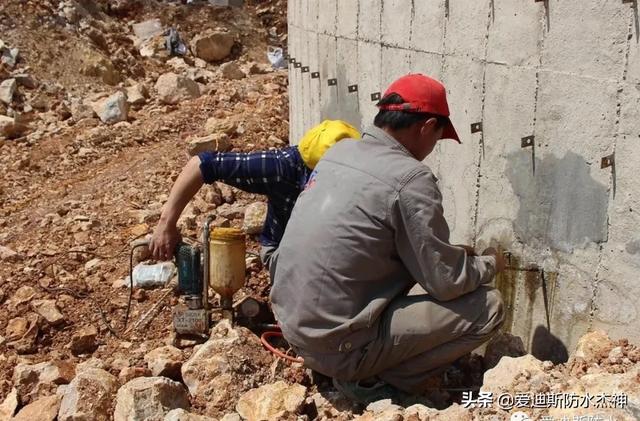

灌浆:使用高压灌浆机试压,不得超过砼结构受压范围。向灌浆孔内灌注化学灌浆料。单孔逐一连续进行。当相邻孔开始出浆后,保持压力3~5分钟,即可停止本孔灌浆,改注相邻灌浆孔。待所有的孔都灌完后,回到先前较好个灌浆孔,再次灌浆以保证压力较大化。墙面灌浆顺序则为由下向上;待所有的孔灌完后同样也是回到先前较好个灌浆孔回灌一次。

拆嘴:灌浆完毕24小时,确认不漏即可去掉或敲掉外露的灌浆嘴。清理干净已固化的溢漏出的灌浆液。
补强:用防渗漏水泥基渗透型结晶抗压密封剂进行一体封堵或刚性材料抹面作保护层增强,后用聚合物JS防水涂料,将分涂三遍以作表面防水处理。

注意事项
(1)输浆管必须有足够的强度,装拆方便。
(2)所有操作人员必须穿戴必要的劳动保护用品。
(3)灌浆时,操作泵的人员应时刻注意浆液的灌入量,同时观察压力变化情况。一般压力突然升高可能由于浆液凝固、管路堵塞或由于浆液逐渐充填沉降缝,此时立即停止灌浆。压力稳定上升,但仍在一定压力之内,此时是正常的。有时出现压力下降情况,这可能是由于孔隙被冲开,浆液大量进入沉降缝深部所致,此时可持续灌浆。随着大量浆液进入缝隙,压力会逐渐上升并稳定。压力降低的另一个原因是由于封缝或管道接头漏浆造成的,需及时停止灌浆,进行处理。有时由于泵压力增大,将浆液压入沉降缝深处,使大量浆液流失,这时可调节浆液固结时间,使之缩短凝结时间或采用间歇灌浆的方法来减少浆液损失。
(4)灌浆所用的设备、管路和料桶必须分别标明。
(5)灌浆前应准备堵漏王等快速堵漏材料以便及时处理漏浆跑浆情况。
(6)每次灌浆结束后,必须及时清洗所有设备和管道,灌浆结束后用堵漏王封闭灌浆孔。
